Dobrze zaplanowana instalacja PV zaczyna się od zużycia energii, a nie od liczby paneli na dachu. W tym tekście pokazuję, jak dobrać moc, jak przebiega montaż, jakie formalności obowiązują w Polsce i na co zwrócić uwagę, żeby system był bezpieczny, sensownie dobrany i naprawdę użyteczny na co dzień.
Najważniejsze rzeczy, które warto sprawdzić przed montażem
- Moc instalacji dobiera się do rocznego zużycia prądu, a nie do maksymalnego wykorzystania miejsca na dachu.
- W polskich warunkach z 1 kW mocy można uzyskać rocznie około 1000 kWh energii, ale wynik zależy od lokalizacji, kąta i zacienienia.
- Sam montaż zwykle trwa 1-3 dni, natomiast formalności, zgłoszenia i wymiana licznika zajmują dłużej.
- Dla instalacji na dachu domu najczęściej wystarcza zgłoszenie do operatora sieci, a przy większej mocy pojawiają się dodatkowe wymagania przeciwpożarowe.
- Najczęstsze błędy to zły dobór mocy, ignorowanie cienia, oszczędzanie na zabezpieczeniach i brak planu na autokonsumpcję.
Z czego składa się dobrze zaplanowana fotowoltaika
Na etapie projektu patrzę zawsze na cały układ, a nie tylko na same moduły. Najważniejsze elementy to panele, falownik, konstrukcja montażowa, okablowanie, zabezpieczenia po stronie DC i AC oraz monitoring produkcji. Jeśli któryś z tych elementów jest dobrany przypadkowo, później wychodzi to w postaci spadków uzysku, problemów z serwisem albo zwykłego chaosu w użytkowaniu.
- Moduły fotowoltaiczne - zamieniają promieniowanie słoneczne na prąd stały.
- Falownik - przekształca prąd stały na prąd zmienny, z którego korzystają domowe urządzenia.
- Konstrukcja montażowa - trzyma cały układ na dachu, gruncie albo carporcie i musi uwzględniać wiatr oraz obciążenia.
- Zabezpieczenia DC/AC - chronią instalację i domową rozdzielnię przed przepięciami, zwarciem i błędami montażowymi.
- Monitoring - pozwala sprawdzać produkcję i szybko zauważyć spadek wydajności.
- Magazyn energii - nie jest obowiązkowy, ale zwiększa autokonsumpcję i bywa bardzo sensowny przy pompach ciepła albo ładowaniu auta.
Jeśli dach ma częściowe zacienienie, trzeba o tym myśleć już na tym etapie, bo później jeden źle ustawiony moduł potrafi obniżyć pracę całego stringu. Gdy elementy składowe są sensownie rozpisane, łatwiej przejść do najważniejszej decyzji: jakiej mocy naprawdę potrzebujesz.
Jak dobrać moc do zużycia i nie przepłacić
Przewodnik URE podaje orientacyjnie, że w Polsce z 1 kW mocy można uzyskać około 1000 kWh rocznie. Ten sam materiał wskazuje też średni koszt domowej instalacji na poziomie około 4600 zł za 1 kW mocy zainstalowanej. To dobry punkt wyjścia do szybkiego liczenia, ale ja i tak zaczynam od rachunków za ostatnie 12 miesięcy, bo dopiero one pokazują realny profil zużycia.Najlepsza instalacja to nie ta największa, tylko ta, która trafia w bilans domu. Jeśli ktoś zużywa 4000 kWh rocznie, zwykle sensowny start to około 4 kW. Przy 6000 kWh rocznie celowałbym raczej w okolice 6 kW, zwłaszcza gdy w domu działa pompa ciepła, klimatyzacja albo ładowarka do auta.
| Roczne zużycie prądu | Orientacyjna moc systemu | Szacowany roczny uzysk | Przybliżony koszt |
|---|---|---|---|
| 3000 kWh | 3 kW | około 3000 kWh | około 13 800 zł |
| 4000 kWh | 4 kW | około 4000 kWh | około 18 400 zł |
| 6000 kWh | 6 kW | około 6000 kWh | około 27 600 zł |
To są wartości orientacyjne, ale dobrze pokazują logikę projektu: im trafniej dopasowana moc, tym mniej energii „ucieka” do sieci bez sensownego wykorzystania na miejscu. Kiedy moc jest już policzona, można przejść do wyboru układu i miejsca montażu, bo to mocno wpływa na koszt oraz wygodę użytkowania.

Jak przebiega montaż krok po kroku
Na typowym domu jednorodzinnym sama ekipa montażowa zwykle zamyka pracę w 1-3 dni, ale cała ścieżka inwestycyjna trwa dłużej, bo dochodzą jeszcze projekt, uzgodnienia i odbiór. Z mojego doświadczenia najlepiej działa układ, w którym najpierw wszystko się mierzy i planuje, a dopiero potem wierci, skręca i łączy przewody.
- Oględziny i pomiary - sprawdza się dach, zacienienie, stan konstrukcji, rozdzielnię, układ faz i moc przyłączeniową.
- Projekt techniczny - dobiera się moduły, falownik, przekrój kabli, zabezpieczenia i trasę prowadzenia przewodów.

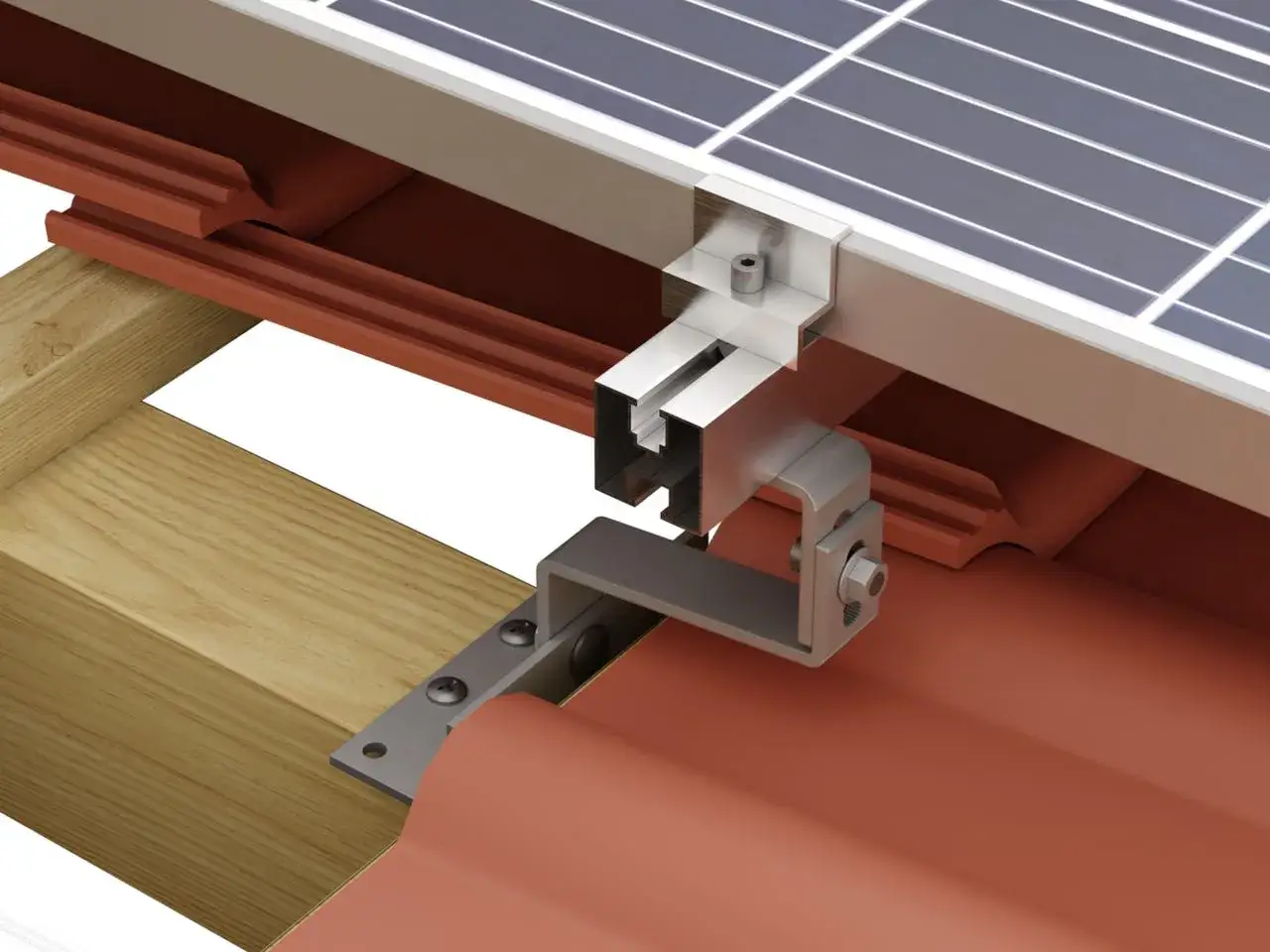

- Montaż konstrukcji - na dachu skośnym stosuje się mocowania mechaniczne, a na płaskim najczęściej konstrukcje balastowe lub z kotwieniem.
- Osadzenie modułów - panele mocuje się do stelaża, dbając o odpowiednią wentylację i odstępy serwisowe.
- Okablowanie i podłączenie falownika - łączy się stronę DC z falownikiem, a potem stronę AC z domową instalacją elektryczną.
- Testy i uruchomienie - sprawdza się połączenia, zabezpieczenia, parametry pracy i dokumentację powykonawczą.
- Zgłoszenie i start pracy - po przyłączeniu do sieci instalacja zaczyna pracować w normalnym trybie prosumenckim.
Ważne jest też bezpieczeństwo. Po odłączeniu strony AC po stronie DC nadal może występować niebezpieczne napięcie, więc nie traktuję instalacji jak zwykłego zestawu „zrób to sam”. Po montażu najwięcej zależy już od tego, gdzie całość zostanie osadzona i czy forma zabudowy nie utrudni uzysku.
Jaki układ instalacji ma sens w twoim domu
W praktyce wybór nie ogranicza się do samych paneli. Trzeba zdecydować, czy system ma pracować z siecią, z magazynem energii, czy w wariancie całkowicie niezależnym. Dla większości domów najbardziej rozsądny pozostaje układ sieciowy, ale nie zawsze jest to jedyny sensowny wybór.| Układ | Kiedy ma sens | Plusy | Ograniczenia |
|---|---|---|---|
| Sieciowy | Standardowy dom jednorodzinny z dostępem do sieci | Niższy koszt, prostsza konstrukcja, łatwiejszy serwis | Bez sieci nie daje podtrzymania zasilania |
| Hybrydowy | Gdy chcesz wykorzystać magazyn energii i zwiększyć autokonsumpcję | Większa niezależność, lepsze wykorzystanie nadwyżek | Wyższy koszt i więcej elementów do kontroli |
| Wyspowy | Obiekty bez dostępu do sieci albo bardzo specyficzne zastosowania | Pełna niezależność od operatora | Najdroższy, wymaga baterii i większej rezerwy mocy |
Ja traktuję magazyn energii jako sensowny dodatek wtedy, gdy rzeczywiście zwiększa wykorzystanie prądu na miejscu, a nie jako gadżet dokupiany „na wszelki wypadek”. Gdy układ jest już wybrany, trzeba jeszcze zdecydować, gdzie moduły mają stanąć, bo dach, grunt i zadaszenie mają zupełnie inną logikę montażu.
Gdzie najlepiej zamontować moduły
To właśnie miejsce montażu w największym stopniu wpływa na koszt, sposób prowadzenia kabli i późniejszy serwis. W domu jednorodzinnym najczęściej wygrywa dach skośny, ale nie zawsze jest to najlepsza opcja technicznie. Czasem lepszy jest dach płaski albo grunt, szczególnie gdy zależy ci na łatwiejszym dostępie do konstrukcji.
| Miejsce | Kiedy ma sens | Plusy | Ograniczenia |
|---|---|---|---|
| Dach skośny | Najczęstszy wybór w domach jednorodzinnych | Niższy koszt montażu, mało miejsca zajętego na działce | Ogranicza cię kąt połaci, kierunek i zacienienie od komina lub lukarny |
| Dach płaski | Gdy chcesz lepiej ustawić kąt nachylenia modułów | Łatwiej zoptymalizować ustawienie, wygodniejszy serwis | Potrzebna jest konstrukcja balastowa lub dodatkowe mocowanie, a wiatr ma większe znaczenie |
| Grunt | Gdy dach nie nadaje się do montażu albo chcesz lepszy dostęp serwisowy | Duża swoboda ustawienia, wygodne mycie i przeglądy | Zwykle wyższy koszt i częściej trzeba sprawdzić plan miejscowy albo warunki zabudowy |
| Carport lub wiata | Gdy chcesz połączyć produkcję energii z funkcją użytkową | Dodatkowa osłona dla auta, dobre miejsce pod ładowanie EV | Droższa konstrukcja i większy zakres projektu |
Na gruncie częściej wchodzą w grę lokalne ograniczenia planistyczne, więc przy takim wariancie nie zamawiam konstrukcji „z półki” bez sprawdzenia terenu. Gdy lokalizacja jest już jasna, zostaje kwestia formalności, a to właśnie tam wiele inwestycji traci tempo.
Jakie formalności trzeba domknąć w Polsce
Na portalu gov.pl opisano prosty próg dla instalacji dachowych do 6,5 kW: zwykle nie wymagają one zgód administracyjnych, jeśli są instalacją on-grid, ale trzeba je zgłosić do operatora sieci. Po przekroczeniu 6,5 kW dochodzi uzgodnienie projektu z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych i zawiadomienie Państwowej Straży Pożarnej o zakończeniu budowy.
W praktyce warto myśleć o formalnościach jako o części projektu, a nie o dodatku po montażu. To oszczędza nerwów, bo operator musi zweryfikować zgłoszenie, wymienić lub przeprogramować licznik, a domowa rozdzielnia powinna być gotowa na nowy sposób pracy. W polskich warunkach rozliczenie prosumenckie odbywa się w modelu net-billing, więc autokonsumpcja ma dużo większe znaczenie niż kiedyś.
- Przygotuj dokumentację techniczną i dane wykonawcy.
- Zgłoś instalację do operatora systemu dystrybucyjnego przed uruchomieniem.
- Jeśli moc przekracza 6,5 kW, dołącz wymagane uzgodnienia przeciwpożarowe.
- Poczekaj na weryfikację i wymianę licznika na dwukierunkowy.
- Podpisz lub zaktualizuj umowy dystrybucyjne i sprzedażowe.
Przy instalacjach naziemnych trzeba dodatkowo sprawdzić lokalne procedury planistyczne, bo tam znaczenie mają miejscowe plany zagospodarowania albo decyzje o warunkach zabudowy. Formalności to nie jest najbardziej ekscytująca część inwestycji, ale właśnie one najczęściej decydują o tym, czy całość ruszy bez opóźnień.
Najczęstsze błędy, które obniżają uzysk
Najwięcej problemów widzę nie w samych panelach, tylko w projekcie i montażu. Źle dobrana moc, cień z komina albo oszczędzanie na zabezpieczeniach potrafią zjeść zysk szybciej niż różnica między dwoma markami modułów. To są błędy, które przez pierwsze tygodnie bywają niewidoczne, a potem pokazują się na rachunkach.
- Przewymiarowanie systemu - większa moc nie zawsze oznacza szybszy zwrot, jeśli dom nie zużywa energii w odpowiednim momencie.
- Ignorowanie cienia - komin, drzewo, lukarna albo balustrada potrafią mocno ograniczyć uzysk z całego łańcucha modułów.
- Zły dobór falownika - przy jednej lub trzech fazach trzeba dobrać urządzenie do instalacji domowej, a nie tylko do mocy paneli.
- Oszczędzanie na zabezpieczeniach - taniej nie znaczy lepiej, jeśli później trzeba poprawiać rozdzielnię albo prowadzenie kabli.
- Brak planu na zużycie w ciągu dnia - pralka, bojler, pompa ciepła czy ładowanie auta powinny pracować wtedy, gdy system produkuje najwięcej.
- Brak monitoringu - bez podglądu produkcji łatwo przeoczyć awarię jednego stringu albo spadek wydajności po zabrudzeniu.
Czasem wystarczy przesunięcie kilku modułów albo dołożenie optymalizatorów, żeby zminimalizować stratę z cienia. Jeśli projekt jest dobrze policzony, inwestycja działa spokojniej i mniej zaskakuje użytkownika. To prowadzi już prosto do pytania, co powinno być zapisane w umowie z wykonawcą.
Co sprawdzić przed podpisaniem umowy
Najtańsza oferta bywa kusząca tylko do momentu, w którym zaczynasz sprawdzać szczegóły. Ja zwracam uwagę nie na samą cenę końcową, ale na to, co dokładnie w tej cenie się znajduje i czy wykonawca bierze odpowiedzialność za cały proces, od projektu po uruchomienie.
- Kwalifikacje wykonawcy - instalator powinien mieć odpowiednie certyfikaty, świadectwa kwalifikacyjne albo uprawnienia budowlane.
- Pełny zakres prac - w umowie muszą być jasno opisane montaż, okablowanie, zabezpieczenia, uruchomienie i zgłoszenia.
- Dokumentacja powykonawcza - projekt, schemat, protokół pomiarów i karta gwarancyjna nie są dodatkiem, tylko podstawą porządnego odbioru.
- Konkretny sprzęt - model modułów, falownika i zabezpieczeń powinien być wpisany w ofertę, a nie opisany ogólnikiem.
- Serwis i monitoring - warto wiedzieć, kto odpowiada za reakcję na awarię i jak wygląda wsparcie po uruchomieniu.
- Warunki gwarancji - trzeba rozróżnić gwarancję na sprzęt, na montaż i na uzysk, bo to nie jest to samo.
W praktyce dobrze przygotowana umowa eliminuje większość sporów jeszcze przed rozpoczęciem prac. Gdy te elementy są jasne, sama fotowoltaika staje się przewidywalnym projektem, a nie serią niedopowiedzeń między inwestorem i ekipą.
Jak utrzymać dobry uzysk przez lata
Po uruchomieniu system nie wymaga codziennej obsługi, ale całkowicie bez nadzoru też nie powinien zostawać. Moduły są dość trwałe, a ich żywotność zwykle wynosi 20-30 lat, jednak sprawność spada z czasem o około 0,5-1 procent rocznie. To normalne, ale tylko wtedy, gdy instalacja pracuje w prawidłowych warunkach.
- Sprawdzaj monitoring produkcji przynajmniej raz na kilka tygodni, a po burzy lub śniegu porównaj uzysk z poprzednimi okresami.
- Myj moduły tylko wtedy, gdy zabrudzenie faktycznie obniża wydajność; w wielu miejscach deszcz wystarcza, a większy sens ma usunięcie liści, pyłu i osadów z krawędzi.
- Zlecaj okresowy przegląd elektryczny co 1-2 lata, zwłaszcza jeśli instalacja ma rozbudowane zabezpieczenia albo pracuje z magazynem energii.
- Nie próbuj samodzielnie ingerować w stronę DC, bo po odłączeniu zasilania AC nadal może utrzymywać się niebezpieczne napięcie.
- Jeśli system ma baterię, poznaj procedurę wyłączenia całego układu jeszcze przed pierwszą awarią.
Jeżeli potraktujesz fotowoltaikę jak projekt energetyczny domu, a nie jak sam zakup kilku paneli, łatwiej unikniesz przepłacenia i rozczarowania uzyskiem. Dobrze policzona moc, rozsądne miejsce montażu, poprawne formalności i uczciwy wykonawca wystarczą, żeby system pracował stabilnie przez wiele lat.
