  • Przyłącze elektryczne do domu - Jak uniknąć błędów i zaoszczędzić?

Przyłącze elektryczne do domu - Jak uniknąć błędów i zaoszczędzić?

Błażej Kowalczyk 19 maja 2026
Przewody elektryczne NKT: od oświetlenia po zasilanie domów. Dobór odpowiedniego przyłącza elektrycznego to klucz do bezpieczeństwa.

Spis treści

Przyłącze elektryczne do domu, lokalu albo działki to jeden z tych etapów, które łatwo zbagatelizować, a potem tracą najwięcej czasu i pieniędzy. W praktyce liczą się trzy rzeczy: właściwie dobrana moc, komplet dokumentów i warunki techniczne narzucone przez operatora. Poniżej rozkładam cały proces tak, jak podszedłbym do niego przy realnej inwestycji, a nie w teorii.

Najważniejsze kroki, dokumenty i koszty, które trzeba ustalić przed podłączeniem do sieci

  • Najpierw ustalasz moc i wariant zasilania, a dopiero potem składasz wniosek.
  • Do startu zwykle potrzebujesz tytułu prawnego do nieruchomości i planu zabudowy albo szkicu sytuacyjnego.
  • W prostszych przypadkach operator ma zwykle 21 dni na wydanie warunków, a w bardziej złożonych 30 dni.
  • Warunki przyłączenia są ważne 1 rok, a projekt umowy zwykle 60 dni.
  • Koszt zależy od mocy, rodzaju przyłącza i długości trasy kabla, a nie tylko od samej „opłaty za podłączenie”.
  • Jeśli planujesz fotowoltaikę, pompę ciepła albo ładowarkę, warto od razu przewidzieć zapas mocy.

Co obejmuje podłączenie do sieci i kiedy warto je zaplanować

Podłączenie do sieci to nie tylko montaż licznika. To formalny i techniczny proces, w którym operator sprawdza, czy sieć ma zapas mocy, gdzie poprowadzić kabel, jakie zabezpieczenia są potrzebne i czy twoja instalacja będzie bezpieczna. Im wcześniej zaczynasz myśleć o tym na etapie projektu domu, tym mniej później poprawek w projekcie, rozkopanej działki i nerwowych zmian w instalacji wewnętrznej.

W praktyce temat dotyczy nie tylko nowego domu. Z podobną procedurą masz do czynienia przy większej modernizacji istniejącego obiektu, przy zmianie sposobu ogrzewania, przy budynkach usługowych oraz wtedy, gdy potrzebujesz większej mocy niż ta, którą masz dziś. Ja patrzę na to prosto: jeśli planujesz duży pobór energii w ciągu kilku lat, lepiej uwzględnić go od razu niż wracać do sprawy po odbiorze budynku.

Przeczytaj również: Jak zabudować skrzynkę elektryczną, aby była estetyczna i bezpieczna

Zasilanie tymczasowe na czas budowy

Jeżeli prąd jest potrzebny jeszcze przed oddaniem domu, sensowne bywa zasilanie tymczasowe. Taki wariant służy do obsługi budowy lub remontu i jest z definicji rozwiązaniem przejściowym, zwykle na czas określony do 12 miesięcy. To praktyczne wyjście dla placu budowy, ale nie zastępuje docelowego podłączenia, dlatego oba tematy warto prowadzić równolegle.

Gdy już wiesz, jaki wariant cię dotyczy, najprościej przejść przez procedurę krok po kroku.

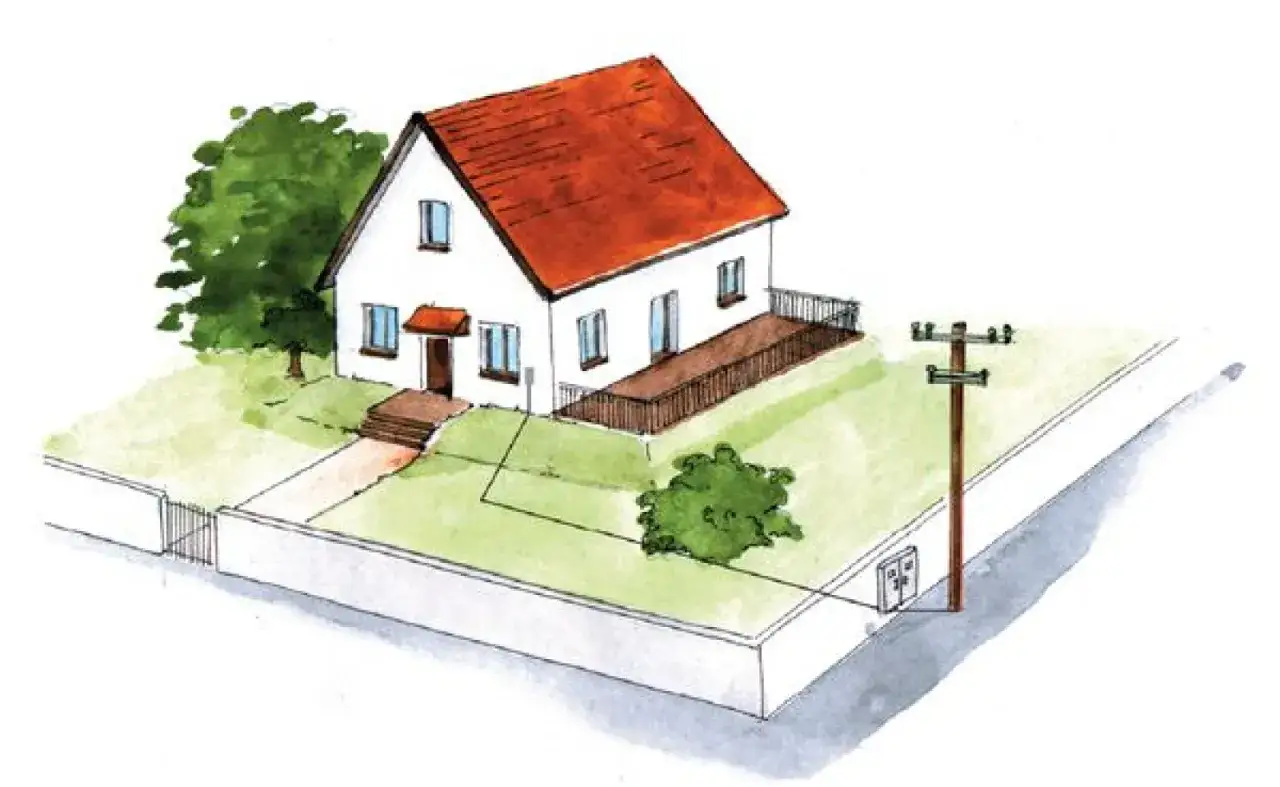

Dom z czerwonym dachem, obok słup energetyczny z rozdzielnicą. Pokazano przyłącze elektryczne do budynku.

Jak przebiega procedura od wniosku do licznika

Etap Co robisz Co dostajesz albo na co czekasz
1. Wniosek Składasz wniosek o określenie warunków przyłączenia wraz z załącznikami. Operator rejestruje sprawę i zaczyna analizę techniczną.
2. Warunki i projekt umowy Otrzymujesz warunki przyłączenia oraz projekt umowy. Dowiadujesz się, jakie prace musisz wykonać i jakie obowiązki ma operator.
3. Podpisanie umowy Akceptujesz dokumenty i odsyłasz podpisaną umowę. Startuje właściwa realizacja inwestycji.
4. Realizacja prac Ty przygotowujesz swoją instalację, operator wykonuje swoją część. Powstaje przyłącze i odbywa się odbiór techniczny.
5. Faktura Opłacasz fakturę za przyłączenie. Wcześniejsza wpłata nie przyspiesza realizacji.
6. Uruchomienie dostaw Podpisujesz umowę sprzedaży energii albo umowę kompleksową. Montowany jest licznik i można korzystać z energii.

Przy kompletnym wniosku operator zwykle ma do 21 dni na wydanie warunków w prostszych przypadkach i do 30 dni w bardziej złożonych. Jeśli dokumenty są niepełne, dostaniesz wezwanie do uzupełnienia i wtedy termin biegu sprawy się zatrzymuje. Na poprawki zazwyczaj masz 14 dni, więc nie warto odkładać odpowiedzi na później.

Warto też pamiętać, że same prace terenowe mogą potrwać od kilku do kilkunastu miesięcy, zależnie od zakresu robót i tego, czy trzeba budować nowy odcinek sieci. W praktyce najwięcej czasu zjadają nie formularze, tylko realna infrastruktura. To prowadzi nas do pytania, jak nie zamówić mocy „na oko”.

Jak dobrać moc przyłączeniową do domu i urządzeń

Największy błąd, jaki widzę, to zamawianie mocy „na wyrost” albo zbyt ostrożnie, bez analizy przyszłych urządzeń. Moc przyłączeniowa to parametr techniczny na styku z siecią, a moc umowna to wartość z umowy z dostawcą energii. Te liczby nie muszą być identyczne, ale obie powinny wynikać z realnego zapotrzebowania, a nie z życzeniowego myślenia.

Przykład obiektu Typowy zakres mocy Co to oznacza w praktyce
Mieszkanie z ciepłem miejskim, typowe AGD i RTV, płyta gazowa 5-7 kW To zwykle wystarcza bez nadmiarowych rezerw.
Dom jednorodzinny ok. 100 m², ogrzewanie gazowe lub węglowe, płyta gazowa 11-14 kW To rozsądny punkt startowy dla większości standardowych domów.
Dom ok. 100 m² z pompą ciepła, płytą indukcyjną i typowym wyposażeniem 14-22 kW Tu zapas mocy zaczyna mieć realne znaczenie dla komfortu użytkowania.

Ja patrzę na to prosto: jeśli dziś wystarcza ci 5-7 kW, ale za rok dojdzie pompa ciepła, indukcja albo wallbox 11 kW, lepiej od razu przewidzieć margines. Przy zwiększaniu istniejącej mocy operator zwykle liczy tylko przyrost, więc jeśli masz 5 kW i chcesz 14 kW, opłata dotyczy różnicy, czyli 9 kW, a nie całego zakresu od zera.

Takie podejście oszczędza późniejszych przeróbek. Kiedy wiesz już, ile energii naprawdę potrzebujesz, łatwiej przygotować komplet dokumentów bez poprawek.

Jakie dokumenty i dane trzeba przygotować do wniosku

Wniosek nie przejdzie bez podstawowych danych o działce i obiekcie. Najczęściej potrzebujesz tytułu prawnego do nieruchomości, planu zabudowy albo szkicu sytuacyjnego oraz informacji o planowanej mocy i rodzaju obiektu. Dobrze, jeśli od razu wpiszesz też urządzenia, które będą pracować jednocześnie, bo to często decyduje o liczbie faz i o tym, czy sieć da się podłączyć bez zmian w projekcie.

  • Dokument potwierdzający tytuł prawny do działki lub obiektu, np. własność, najem albo dzierżawa.
  • Plan zabudowy albo szkic sytuacyjny z zaznaczeniem obiektu, istniejącej sieci i dostępu do drogi publicznej.
  • Informacja o mocy przyłączeniowej oraz o liczbie faz, jeśli wiesz, że instalacja będzie tego wymagała.
  • Dane o planowanych urządzeniach, zwłaszcza tych, które mogą działać równocześnie.
  • Pełnomocnictwo, jeżeli sprawę prowadzi ktoś w twoim imieniu.
  • Dodatkowe dokumenty firmowe, jeśli wniosek składa spółka lub inny podmiot.

Ja zwykle polecam formularz online, bo walidacja wyłapuje luki zanim dokument trafi do operatora. To drobiazg, ale właśnie takie drobiazgi najczęściej oszczędzają tygodnie czekania. Gdy dokumenty są kompletne, przechodzisz do części, której nie da się już załatwić samą biurokracją: technicznych wymagań dla instalacji.

Jakie wymagania techniczne musi spełnić instalacja

Tu wchodzą już czysto techniczne rzeczy: miejsce posadowienia złącza, sposób doprowadzenia kabla, zabezpieczenia przedlicznikowe i stan instalacji wewnętrznej. Jeśli warunki przewidują złożenie zgłoszenia gotowości, instalację powinien sprawdzić elektryk z odpowiednimi kwalifikacjami, bo operator patrzy nie na estetykę rozdzielnicy, tylko na bezpieczeństwo i zgodność z wymaganiami.

Element Na co zwrócić uwagę
Złącze kablowo-pomiarowe Warto ustalić jego lokalizację na początku, bo późniejsze przeniesienie bywa kosztowne.
Zabezpieczenia przedlicznikowe Muszą odpowiadać mocy i rodzajowi instalacji, inaczej pojawią się ograniczenia albo wybijanie bezpieczników.
Instalacja wewnętrzna Powinna być gotowa przed odbiorem i dopasowana do planowanych odbiorników, zwłaszcza pompy ciepła i indukcji.
Uziemienie i ochrona przeciwporażeniowa To fundament bezpieczeństwa, którego nie warto traktować jako formalności.

W praktyce wybór między przyłączem kablowym a napowietrznym też ma znaczenie. Kablowe zwykle lepiej wygląda, jest mniej podatne na warunki atmosferyczne i częściej wybiera się je w nowej zabudowie, ale bywa droższe. Napowietrzne może być tańsze i szybsze do wykonania, o ile teren i warunki lokalne na to pozwalają. Operator nie wybiera wariantu „ładniejszego”, tylko wykonalny i zgodny z siecią.

To właśnie technika najmocniej wpływa na cenę, więc warto przejść płynnie do kosztów.

Ile kosztuje podłączenie i co zmienia cenę

Na koszt składa się nie tylko sama moc. Rachunek rośnie wraz z rodzajem przyłącza, jego długością i zakresem prac w terenie. W taryfach operatorów opłata jest najczęściej liczona za każdy kilowat mocy przyłączeniowej, a przy dłuższym odcinku kabla dochodzi dodatkowa stawka za metr powyżej 200 m. Do kwot netto trzeba doliczyć VAT 23%.

W taryfie PGE Dystrybucja standardowe stawki dla przyłączeń niskiego napięcia pokazują dobrze, jak działa ten mechanizm. Dla przyłącza kablowego stawka wynosi 92,02 zł netto za 1 kW, a dla napowietrznego 15,84 zł netto za 1 kW. Jeśli trasa przekracza 200 m, dolicza się dodatkowo 43,73 zł netto za metr kabla lub 32,30 zł netto za metr linii napowietrznej.

Przykład Liczenie Kwota netto Co to pokazuje
5 kW, przyłącze kablowe do 200 m 5 × 92,02 zł około 460 zł Mały, standardowy punkt zasilania bez dużych wymagań.
14 kW, przyłącze kablowe do 200 m 14 × 92,02 zł 1 288,28 zł Typowy dom jednorodzinny z większym zapotrzebowaniem.
30 m ponad limit 200 m, kabel 30 × 43,73 zł 1 311,90 zł dodatkowo Właśnie długość trasy potrafi najbardziej podbić wycenę.

To pokazuje, dlaczego dwa podobne domy mogą dostać zupełnie inne wyceny. Z mojej perspektywy najważniejsze nie jest samo „ile kosztuje podłączenie”, tylko czy trasa kabla nie jest niepotrzebnie długa i czy nie zamawiasz zbyt małej mocy, która za rok wymusi kolejną opłatę. Warto też pamiętać, że wcześniejsza wpłata nie przyspiesza realizacji, więc należność opłacaj dopiero wtedy, gdy operator wystawi fakturę.

Kiedy już wiesz, ile to kosztuje, najłatwiej zauważyć błędy, które potrafią wywrócić cały harmonogram.

Najczęstsze błędy, które wydłużają cały proces

Najczęściej widzę dwa problemy: ludzie za mało liczą przyszłe obciążenie i zbyt późno biorą do ręki warunki przyłączenia. Do tego dochodzą błędy formalne, które na starcie wyglądają niewinnie, a później odkładają termin o tygodnie albo miesiące.

  • Zaniżona moc tylko dlatego, że „na początku wystarczy”.
  • Brak planu zabudowy lub nieczytelny szkic, przez co wniosek wraca do poprawy.
  • Nieuwzględnienie przyszłych urządzeń, takich jak pompa ciepła, indukcja czy wallbox.
  • Przegapienie terminu ważności projektu umowy, który zwykle wynosi 60 dni.
  • Rozpoczęcie prac wewnętrznych bez znajomości warunków, co kończy się poprawkami instalacji.
  • Brak konsultacji z elektrykiem przy większej zmianie obciążenia lub zmianie sposobu zasilania.

Najprostsza zasada brzmi: najpierw warunki, potem zakupy i dopiero później finalny dobór rozdzielnicy, kabla oraz zabezpieczeń. Odwrócenie tej kolejności kończy się najczęściej poprawkami, a poprawki są zawsze droższe niż jedno dodatkowe sprawdzenie na starcie. To szczególnie ważne, gdy całość ma wspierać także źródła odnawialne.

Co warto przemyśleć przy fotowoltaice, pompie ciepła i ładowarce

Jeżeli równolegle planujesz fotowoltaikę, pompę ciepła albo ładowarkę do auta, całe podłączenie trzeba traktować jak jeden bilans mocy, a nie trzy oddzielne inwestycje. Dobrze dobrane warunki na starcie ułatwiają później montaż mikroinstalacji i nie zmuszają do wymiany rozdzielnicy tuż po odbiorze domu.

Fotowoltaika sama w sobie nie rozwiązuje problemu zbyt małej mocy przyłączeniowej. Panelami redukujesz rachunki i częściowo odciążasz pobór energii, ale wieczorne szczyty, ładowanie auta czy praca pompy ciepła nadal muszą się zmieścić w technicznych możliwościach instalacji. Dlatego przy domu z pompą ciepła i indukcją często rozsądny staje się zakres 14-22 kW, a przy wallboxie warto od razu zostawić fizyczny zapas miejsca w rozdzielnicy i na trasie kablowej.

Z drugiej strony nie ma sensu zamawiać ogromnej mocy tylko „na wszelki wypadek”. Wysoka moc przyłączeniowa podnosi opłatę, a później i tak płacisz za to, czego nie używasz. Ja wolę podejście pośrednie: przewidzieć realny rozwój domu na 3-5 lat, a nie na nieokreślone „kiedyś”. To zwykle daje najlepszy stosunek kosztu do elastyczności.

Na końcu zostaje jeszcze jeden praktyczny filtr, który warto zastosować przed złożeniem wniosku.

Zanim podpiszesz umowę, sprawdź te trzy rzeczy

  • Czy moc, liczba faz i typ przyłącza odpowiadają temu, co naprawdę planujesz w domu.
  • Czy lokalizacja złącza i trasa kabla są sensowne, bo zmiana po czasie bywa droga i wydłuża całą inwestycję.
  • Czy terminy w projekcie umowy są realne, a instalacja będzie gotowa zanim dokument wygaśnie po 60 dniach.

Jeśli masz choć cień wątpliwości, pokaż warunki elektrykowi przed podpisaniem umowy. W dobrze przygotowanym wniosku cały proces jest przewidywalny: operator wydaje warunki, ty dopasowujesz instalację do wymagań, a później uruchamiasz licznik bez nerwowych korekt. Najwięcej zyskuje ten, kto od początku patrzy na moc, lokalizację złącza i przyszłe potrzeby domu, a nie tylko na dzisiejszy koszt.

FAQ - Najczęstsze pytania

Potrzebujesz tytułu prawnego do nieruchomości, planu zabudowy lub szkicu sytuacyjnego, informacji o mocy przyłączeniowej i liczbie faz oraz danych o planowanych urządzeniach. Warto też przygotować pełnomocnictwo, jeśli sprawę prowadzi inna osoba.

Koszt zależy od mocy przyłączeniowej, rodzaju przyłącza (kablowe/napowietrzne) i długości trasy kabla. Opłata jest liczona za każdy kW mocy, a powyżej 200 m trasy doliczana jest stawka za metr. Do kwoty netto należy doliczyć 23% VAT.

Operator ma 21 dni (proste przypadki) lub 30 dni (złożone przypadki) na wydanie warunków. Prace terenowe mogą trwać od kilku do kilkunastu miesięcy, w zależności od zakresu robót i konieczności budowy nowej sieci.

Tak, jeśli planujesz w przyszłości urządzenia o dużym poborze energii (np. pompa ciepła, płyta indukcyjna, ładowarka do samochodu). Zwiększanie mocy później jest droższe. Przewidź rozwój domu na 3-5 lat, aby uniknąć późniejszych opłat i przeróbek.

Najczęstsze błędy to zaniżona moc, brak lub nieczytelny plan zabudowy, nieuwzględnienie przyszłych urządzeń, przegapienie terminu ważności umowy oraz rozpoczęcie prac wewnętrznych bez znajomości warunków przyłączenia.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

przyłącze elektryczne
koszt przyłącza elektrycznego
dokumenty do przyłącza prądu
Autor Błażej Kowalczyk
Błażej Kowalczyk
Jestem Błażej Kowalczyk, doświadczonym analitykiem branżowym z wieloletnim zaangażowaniem w tematykę energii odnawialnej oraz fotowoltaiki. Od ponad pięciu lat badam rynek energii, koncentrując się na innowacjach technologicznych oraz zrównoważonym rozwoju. Moja specjalizacja obejmuje zarówno analizę trendów, jak i ocenę efektywności rozwiązań w zakresie energii słonecznej. Dzięki mojemu podejściu, które łączy obiektywną analizę z przystępnym przedstawieniem skomplikowanych danych, staram się dostarczać czytelnikom zrozumiałe i rzetelne informacje. Moim celem jest wspieranie świadomego podejmowania decyzji w obszarze energii odnawialnej, oferując aktualne i dokładne treści, które są zgodne z najwyższymi standardami wiarygodności. Wierzę, że odpowiednia wiedza na temat energii odnawialnej może przyczynić się do lepszej przyszłości dla nas wszystkich.
